あくなき安全性の追求
廃止措置

メニューを開く

chevron_right安全性向上への決意

  1. chevron_right01 安全対策

メニューを閉じる

運転を終了した原子力発電所は、使用済燃料等を取り出すとともに、施設を解体撤去し、これに伴い発生する廃棄物の処理処分などを行います。これを「廃止措置」といいます。
廃止措置を行うにあたっては、あらかじめ廃止措置に関する計画を定め、法令に基づき原子力規制委員会に申請し、その認可を受ける必要があります。
関西電力では、2015年4月27日に美浜発電所1,2号機を廃止した後、2016年2月12日に「廃止措置計画認可申請書」を原子力規制委員会に提出し、2017年4月19日に認可されました。第2段階以降の計画見直しを2021年7月29日変更認可申請、2022年3月23日に認可されたことを受け、2021年度に第1段階を終了し、2022年度から第2段階を開始しています。
また、2018年3月1日大飯発電所1,2号機を廃止した後、2018年11月22日に「廃止措置計画認可申請書」を原子力規制委員会に提出し、2019年12月11日に認可されました。
ここでは、例として美浜発電所1,2号機の廃止措置の計画についてご説明します。

人と環境の
安全確保
安全の確保を最優先に、放射線被ばく線量及び放射性廃棄物発生量の低減に努め、保安のために必要な機能を維持管理しつつ着実に進めます。
安全遂行に向けた
工法・技術策定
周辺の公衆及び放射線業務従事者の放射線被ばくを低減するよう、廃棄物処理に必要な設備の機能を維持しつつ、効果的な除染技術、遠隔装置の活用等を講じた解体撤去の手順及び工法を策定し実施します。
万全の体制 廃止措置を安全かつ着実に進めていくため、「廃止措置技術センター」(2015年6月、原子力事業本部に設置)を主体に、協力会社と一体で進めます。

関西電力の原子力安全に係わる理念は「原子力発電の安全性向上への決意」をご覧ください。

美浜1、2号機廃止措置の計画

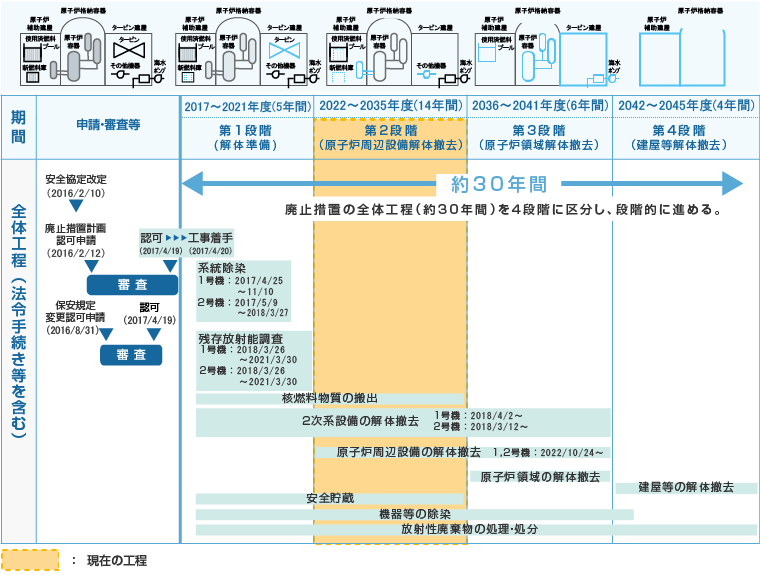

廃止措置の全体工程(約30年間)を4段階に区分し、段階的に進めます。大飯1,2号機廃止措置の全体工程はコチラを参照ねがいます。

工程表

大飯1、2号機廃止措置の計画

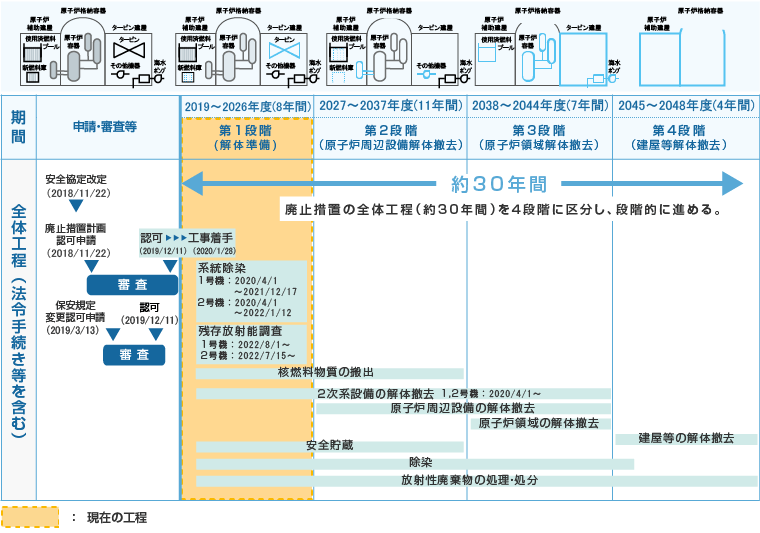

廃止措置の全体工程(約30年間)を4段階に区分し、段階的に進めます。

工程表

第1段階 解体準備期間(2017[認可後]~2021年度)

解体準備期間として、系統除染、残存放射能調査を実施し、第2段階からの工事計画を立案します。

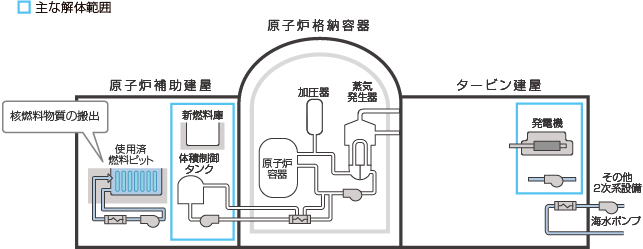

また、核燃料物質(新燃料)の搬出を行うとともに、放射性物質により汚染されていないタービン建屋内の2次系設備などの解体に着手します。

第1段階 工事内容

工事内容 安全対策
  • 機器解体時の作業員の被ばく低減を図り、解体工事を円滑に進めるため、機器の内面に付着した放射性物質を、薬品を使って除去します。
  • 除染範囲は、原子炉運転期間中に1次冷却材に接液し汚染が内面に多く残存している原子炉冷却系統、化学体積制御系統、余熱除去系統を対象としています。

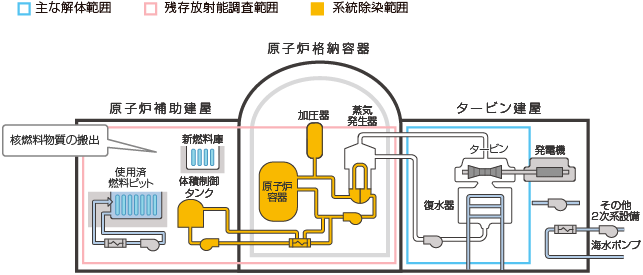

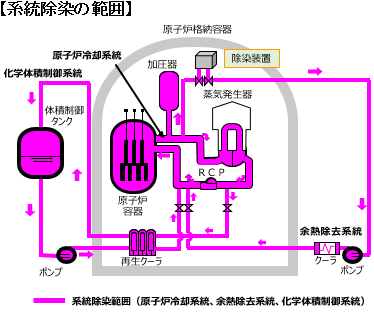

系統除染の範囲

原子炉格納容器内に設置した系統除染装置
原子炉格納容器内に設置した系統除染装置

【残存放射能調査】
<放射能調査>
廃棄物処理計画を策定するためには、施設内に残存する放射能を正確に評価し、汚染状況を把握する必要があります。残存放射能調査では、サンプル採取、分析機関までのサンプル輸送および系統毎に原子炉容器外の機器・配管の表面線量率の測定を実施しました。

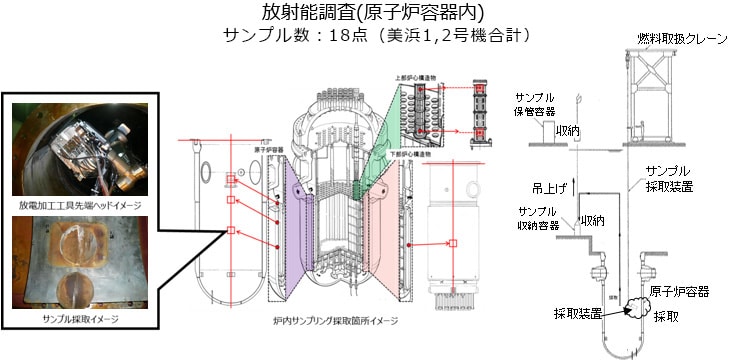

放射能調査(原子炉容器内)

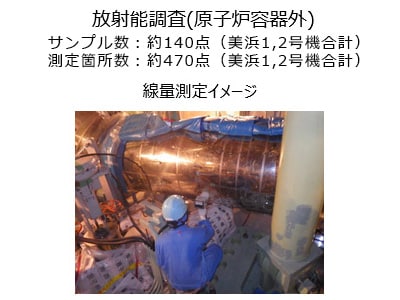

放射能調査(原子炉容器外)

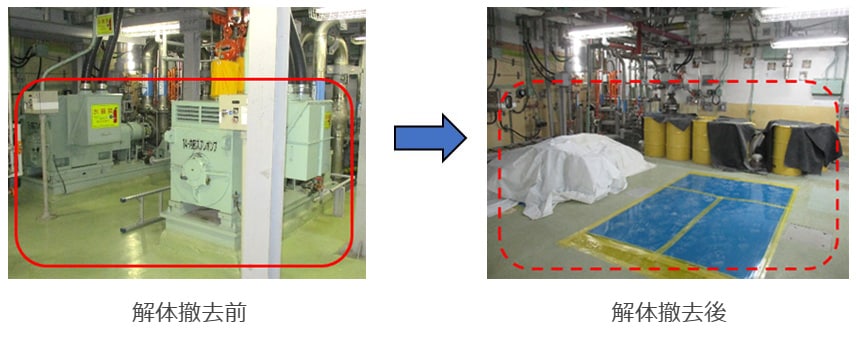

【2次系設備の解体撤去】

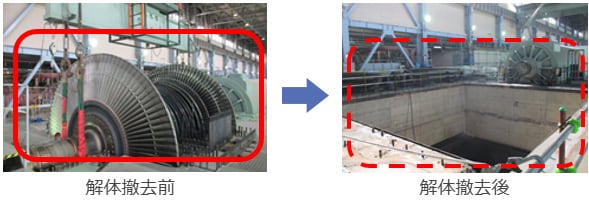

美浜1号機の2次系設備の解体状況の例

低圧タービン廻り

  • 遮へい、遠隔操作等による被ばく低減 等

第2段階 原子炉周辺設備解体撤去期間(2022~2035年度)

放射能レベルの低い原子炉周辺設備の解体撤去を開始するとともに、第2段階が終了するまでに核燃料物質(使用済燃料)を搬出します。

第2段階 工事内容

工事内容 安全対策

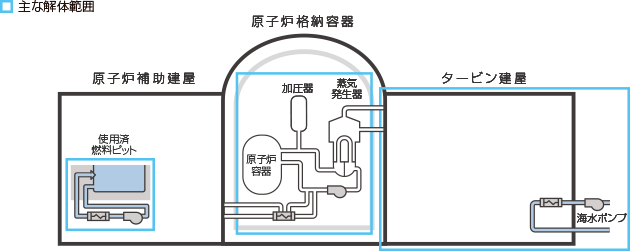

【原子炉周辺設備の解体撤去】

美浜1号機 原子炉周辺設備の解体状況の例

美浜1号機 原子炉周辺設備の解体状況の例
内部スプレポンプモータ

  • 遮へいによる被ばく低減
  • 防保護具着用による内部被ばく防止
  • 汚染防止囲い等の活用による粉じんの拡散・漏えい防止 等

第3段階 原子炉領域解体撤去期間(2036~2041年度)

放射能レベルの減衰を待って原子炉領域を解体撤去します。

第3段階 工事内容

工事内容 安全対策
  • 原子炉領域の解体撤去
  •     (第2段階に引き続き)
  • 2次系設備の解体撤去
  • 原子炉周辺設備の解体撤去
  • 遮へい、遠隔操作等による被ばく低減
  • 防保護具着用による内部被ばく防止
  • 汚染防止囲い等の活用による粉じんの拡散・漏えい防止 等

第4段階 建屋等解体撤去期間(2042~2045年度)

管理区域を解除するとともに原子炉格納容器などの建屋を解体撤去します。

第4段階 工事内容

工事内容 安全対策
  • 管理区域の解除
  • 建屋等の解体撤去
  • 汚染防止囲い等の活用による粉じんの拡散・漏えい防止 等
