高浜発電所だよりVOL.142 2024年7月発行

高浜発電所の運転状況(2024年7月20日現在)
号機 電気出力(kW) 運転状況
1号機 82.6万 定期検査中(2024年6月2日~)
2号機 82.6万 運転中(次回定期検査予定 2024年11月6日~)
3号機 87.0万 運転中(次回定期検査予定 2025年2月22日~)
4号機 87.0万 運転中(次回定期検査予定 2025年5月29日~)

高浜発電所の蒸気発生器取替計画(3、4号機)および
保修点検建屋設置計画に係る福井県および高浜町の事前了解について

 当社は、2022年11月25日に福井県および高浜町に高浜発電所の蒸気発生器取替計画(3、4号機)および保修点検建屋設置計画について、本計画に係る事前了解願いを提出しておりましたが、7月9日に福井県および高浜町から事前了解を受領しました。

蒸気発生器取替計画

高浜3、4号機は、これまでの定期検査で蒸気発生器伝熱管の損傷等を確認した都度、施栓により健全性を確保してきましたが、長期的な信頼性を確保するという観点から、予防保全対策として蒸気発生器を取替えます。

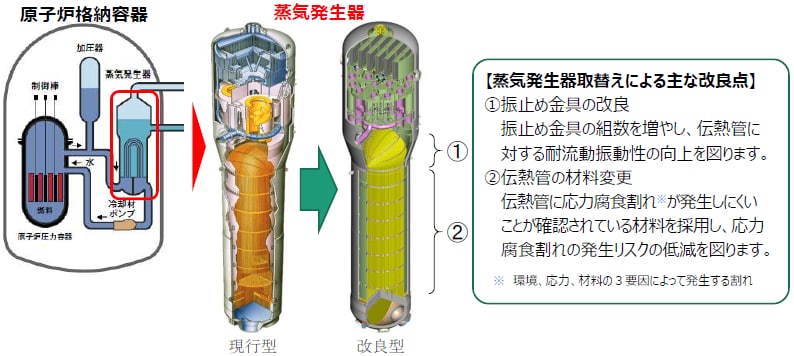

蒸気発生器取替えによる主な改良点

【工事の計画】
3号機 2026年 4月~2026年11月(第28回定期検査)
4号機 2026年10月~2027年 5月(第27回定期検査)
保修点検建屋設置計画

今後の設備保全と作業安全に万全を期すため、大型機器の点検等の専用エリアの確保に向け、発電所構内に保修点検建屋を設置します。

【工事の計画】
2024年10月~2027年1月

ミライスイッチ

安全性向上に対する当社の姿勢、これからのアクション 最新の報告書はこちら

関西電力の安全文化

私たち一人ひとりの安全への想い

一意専心 -関西電力の安全DNA-

原子力発電に関する公開情報

関西電力では、原子力発電の立地地域の方々をはじめ、社会のみなさまから安心・信頼いただける発電所を目指し、「発電状況と環境モニタリング」「保守運営・保全対策」「事故やトラブルの報告」等の積極的な情報公開に努めています。

公開情報一覧へ
