事業所・関連施設
大飯発電所
大飯発電所だより
2024年 3月
大飯発電所3号機 定期検査スタート!
近藤所長から「『事前検討はしっかりと』『準備から片づけまでは気を抜かない』『疑問や不安があれば手を止めて相談』を実践し、一歩ずつ着実に作業を進める」との訓示があり、大飯発電所で働く全員が一丸となり3号機定期検査の「無事故・無災害」の完遂を誓い合いました。
【総決起大会の様子】
フォトキャンバス原画コンテスト最優秀作品決定!
今年で30回目となる大飯発電所のフォトキャンバス原画コンテストに、町内をはじめとする近隣市町から425点の作品をご応募いただきました。多数のご応募ありがとうございます。
審査の結果、4点の入選作品が選ばれ、3月28日にエルガイアおおいで表彰式を開催します。最優秀賞に輝いた「時岡大和(ときおかやまと)さん」の作品「花火」は、大きなキャンバスにしエルガイアおおいの館内に展示します。
また、応募いただいた全作品を以下の日程で展示しますので、力強くて楽しい夢あふれる作品を是非ご覧ください。
<第30回原画作品展示日程(予定)>
①エルガイアおおい
②はまかぜ交流センター し~まいる
③おおい町立図書館 大飯図書館
④きのこの森 ふるさと交流センター
⑤里山文化交流センター ぶらっと
⑥原子力事業本部(美浜町)
3/28(木)~ 4/3(水)
4/5(金) ~ 4/17(水)
4/19(金)~ 5/8(水)
5/10(金)~ 5/22(水)
5/24(金)~ 6/5(水)
6/7(金) ~ 6/19(水)
最優秀作品 「花火」
時岡 大和さん(本郷小学校3年生)

使用済燃料乾式貯蔵施設設置計画Q&A
3月7日に「FourSeasons特別号」として、乾式貯蔵施設設置計画について、おおい町民の皆さまにお知らせいたしました。今後、皆さまのご理解を賜りながら本計画を推進するため、今回は、乾式貯蔵施設の必要性に関する疑問についてお答えします。今後も本件については、継続してお知らせさせていただきます。
使用済燃料とは、原子力発電所で使い終わった燃料のことです。
原子力発電所では、ペレットとよばれるウランを焼き固めた燃料を細長い管に入れ、それを束ねた燃料集合体を3~4年使用します。
使用済燃料は、青森県六ヶ所村の再処理工場*1に搬出し、リサイクルした後、再度燃料として使用します。
*1 2024年度上期のできるだけ早い時期の竣工に向け、関西電力を中心に審査・検査に対応する人材をさらに投入しています。
Q2 大飯発電所では使用済燃料をどうやって貯蔵しているのですか?原子力発電所で使用した燃料は、使用済燃料プールに収納・貯蔵しています。プールでは、燃料から出る熱を取り除くために水を循環させています。このプールによって貯蔵する方式を「湿式」貯蔵と言います。
一方、今回、設置を計画している施設は「乾式」貯蔵です。
これは、「湿式」で十分に(15年以上)冷却した使用済燃料を、キャスク*2とよばれる金属製の頑丈な容器に入れ、空気により自然冷却するもので、冷却に電源を必要としない安全性の高い貯蔵方式です。
*2 使用済燃料を入れて貯蔵・管理するための専用の容器です。

使用済燃料の中間貯蔵施設*3へのより円滑な搬出、さらに搬出までの間、電源を使用せずに安全性の高い方式で保管できるよう、発電所からの将来の搬出に備えて、発電所構内に乾式貯蔵施設を新たに設置します。
*3 使用済燃料を再利用するまでの間、一定期間貯蔵する施設です。2030年頃操業開始を目指しています。
中間貯蔵施設にて使用済燃料を貯蔵するには、発電所内の使用済燃料プールに貯蔵している使用済燃料をキャスク容器に移し替えて輸送する必要があります。
発電所内に乾式貯蔵施設を設置することで、使用済燃料をキャスク容器に移し替えて輸送する作業が、発電所の定期検査*4などによって妨げられることなく、より円滑に実施できるものと考えています。なお、中間貯蔵施設が操業を開始すれば速やかに搬出します。
*4 定期検査時は使用済燃料プール内での燃料検査や、プール付近での他機器の点検作業スペースが必要になります。

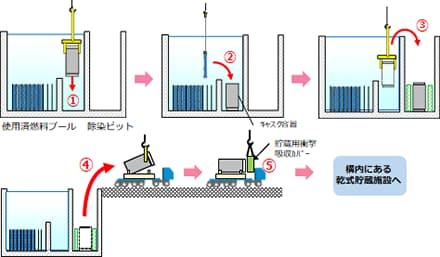

乾式貯蔵施設への輸送のための燃料取扱建屋での作業イメージ
- ①キャスク容器を使用済燃料プールに沈める
- ②キャスク容器へ使用済燃料(24体)を収納し、1つ目の蓋を取り付ける
- ③キャスク容器を気中に取り出し後、キャスク容器内部の水を抜いて乾燥し、内部を減圧したうえで、2つ目の蓋を取り付ける
- ④車両上にキャスク容器を積み込む
- ⑤貯蔵用衝撃吸収カバーなどを取り付ける
- 使用済燃料をキャスク容器に移し替える作業を、安全に行うため日数を要します。
