工程変更の概要
高浜発電所だよりVOL.124 2019年3月発行
- ※工程変更の概要

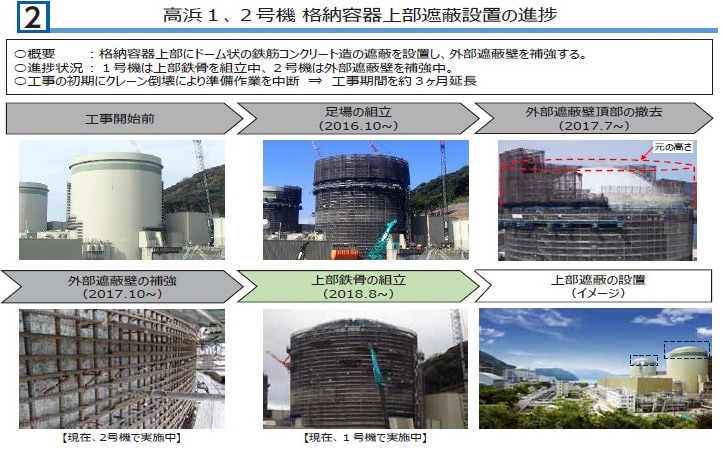

- ・格納容器上部遮蔽設置などの工事進捗により、各工事で必要な資機材エリアが増加したことから、工事の安全確保のため、作業エリア、資機材エリアや輸送ルートを再調整しました。

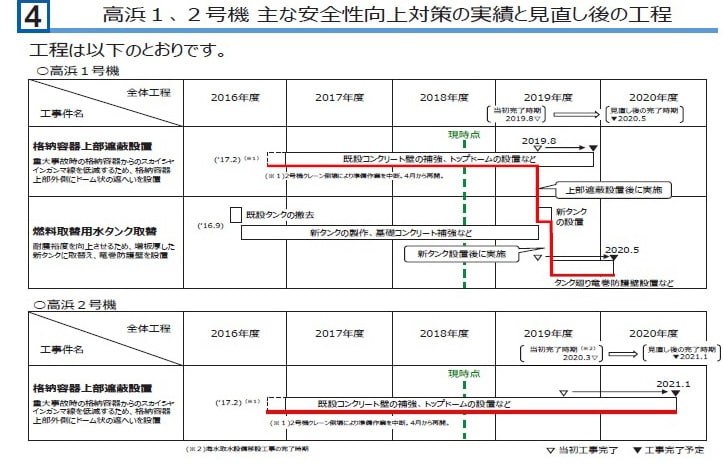

- ・また、工事の初期では、クレーン倒壊による準備作業の一時中断がありました。

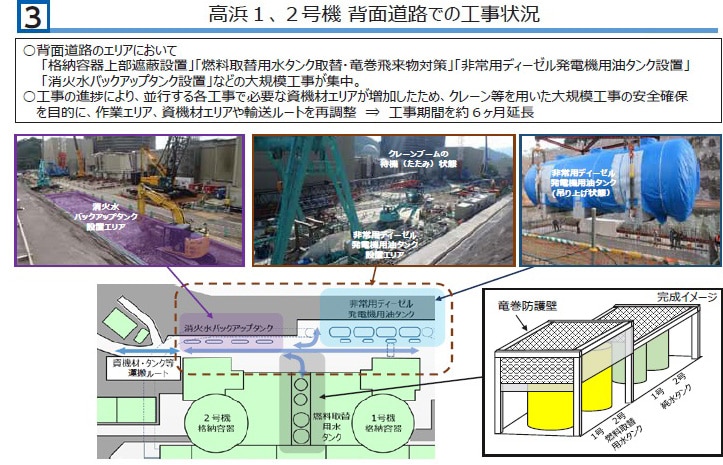

これらの結果、工事完了時期を高浜1号機は2019年8月から2020年5月、高浜2号機は2020年3月から2021年1月に、それぞれ約9ヶ月延長いたしました。
以降で、工程変更の詳細をご説明いたします。
