1,2号機廃止措置の状況
大飯発電所だより2020年3月
1,2号機は、2019年12月11日に廃止措置計画の認可を受け、2020年1月28日から廃止措置工事に着手しました。
3月10日には、廃止措置工事を実際に担当する元請会社と地元企業との情報交換会が若狭湾エネルギー研究センター主催で開催され、工事参入に関心を持つおおい町内の企業等が参加し、元請会社と個別面談が行われました。
1,2号機の廃止措置については、運転中の3,4号機と同じ敷地内での工事となるため、安全最優先で慎重に作業を進めてまいります。

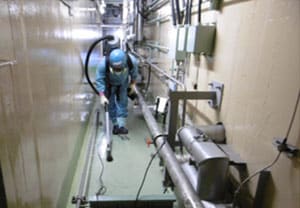

廃止措置工事着手時の除染作業の様子
情報交換会の様子
2020年1月29日、2020年度から3年間の運転計画を原子力規制委員会に提出しました。
3号機は5月8日から、4号機は10月26日から定期検査に入る計画としています。
引き続き、発電所の運転・保全に万全を期し、3,4号機の安全・安定運転に努めてまいります。

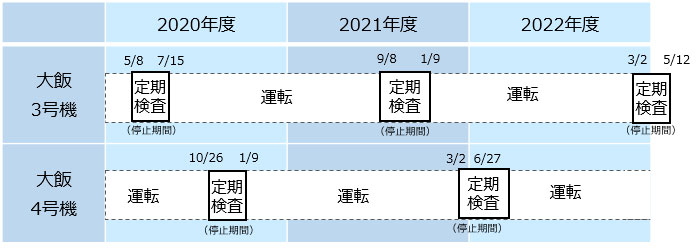

[3,4号機の運転計画]
