美浜発電所1号機の定期検査開始について
- 1.概 要
- 美浜発電所1号機の原子炉容器の上部ふた取替工事は、平成13年5月4日からの定期検査開始をもって、工事開始となります。
- 平成13年5月19日から21日に新上部ふたの原子炉格納容器への搬入、6月20日に旧上部ふたの搬出を行い、新上部ふたは7月11日に原子炉容器へ据付ける予定です。
- 平成13年5月19日から21日に新上部ふたの原子炉格納容器への搬入、6月20日に旧上部ふたの搬出を行い、新上部ふたは7月11日に原子炉容器へ据付ける予定です。
- 2.原子炉容器上部ふた取替工事の工程 [図-1参照]
- ○ 取替工事の開始(定期検査開始) :平成13年5月 4日
- ○ 取替工事の終了(原子炉容器組立) :平成13年7月19日
- ○ 取替工事の終了(原子炉容器組立) :平成13年7月19日

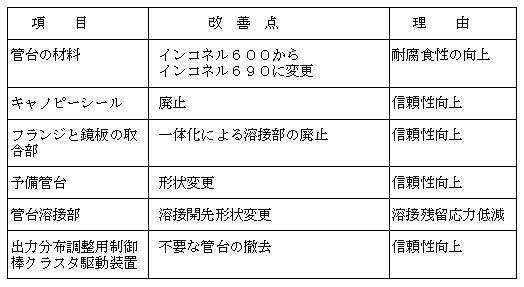

- 3.原子炉容器上部ふたの技術的改善点 [図-2参照]
- 取替後の原子炉容器上部ふたは、海外の損傷事例を反映した原子炉容器上部ふたを採用します。
- 主な改善点は、次のとおりです。
- 主な改善点は、次のとおりです。
- 4.旧原子炉容器上部ふたの保管
- 旧原子炉容器上部ふたは、保管容器内に収納した状態で、発電所内に設置した鉄筋コンクリート造の蒸気発生器保管庫に旧蒸気発生器とともに保管します。
- 5.廃棄物の発生量
- 原子炉容器上部ふたの取替工事に伴い発生する放射性廃棄物の量は、旧原子炉容器上部ふたや制御棒駆動軸等、ドラム缶に換算して計約660本と推定されます。
- これらの廃棄物は減容に努め、既設の廃棄物庫および蒸気発生器保管庫内に保管します。
