姫路第二発電所新2号機の試運転における発電開始について
当社は、平成22年7月1日から、姫路第二発電所の設備更新工事(新1〜6号機、48.65万kW×6基)に着工し、新1号機については平成24年11月15日から試運転における発電を開始しておりますが、新2号機についても、本日11時07分、試運転における発電を開始しました。
- <姫路第二発電所新2号機 設備更新工事の工程>
- 平成22年 7月 1日 設備更新工事(1〜6号機)本格着工
- 平成25年 6月 7日 試運転における発電開始
- 平成25年12月 営業運転開始(予定)

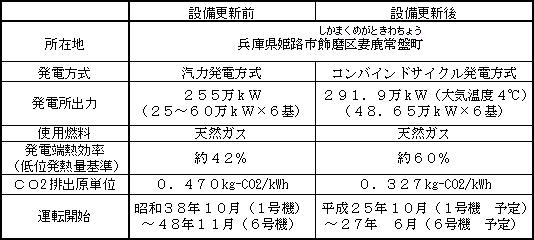

<姫路第二発電所の設備更新工事の概要>
- 既設1〜3号機については平成22年10月に廃止。
