プレスリリース

2012年12月7日
関西電力株式会社

新黒薙第二発電所の営業運転開始について

 当社は、本年5月14日から新黒薙第二発電所の建設工事を進めてきましたが、明日12月8日に151箇所目の水力発電所として営業運転を開始いたします。

 新黒薙第二発電所は、既設の黒薙第二発電所(最大出力7,600kW、昭和22年発電開始)の取水堰堤、導水路、水槽、水圧鉄管等、既設設備を利用して新たに建設したものです。

平成22年2月26日発表済)

 最大出力は1,900kWで、年間の発電電力量は、約1,200万kWhを見込んでおり、CO排出量を年間約5,000t※1削減することが可能となります。

 当社は、今後も引き続き、水力発電をはじめとする再生可能エネルギーの開発推進に積極的に取り組み、その普及・拡大に貢献してまいります。

※1 平成23年度のCO排出係数(0.414 kg-CO2/kWh)にて算定。
<参考1:新黒薙第二発電所 新設工事の工程>
平成24年 5月14日 工事着工
平成24年12月 8日 営業運転開始※2(予定)
平成25年12月     全工事竣工(予定)
※2 導水路拡幅の一部工事は継続中。
<参考2:新黒薙第二発電所の概要>
所在地 富山県黒部市宇奈月町
水系・河川名 黒部川水系 黒薙川、猪頭谷川
発電方式 流れ込み式
最大出力 1,900kW(1基)
発電電力量 約1,200万kWh/年
(一般家庭約3,300世帯の年間電気使用量に相当)
最大使用水量 1.70m3/s
有効落差 142.13m
CO削減量 約5,000t/年
(約770haの森林が1年間に吸収するCO量に相当)
<参考3:新黒薙第二発電所の建設概要>

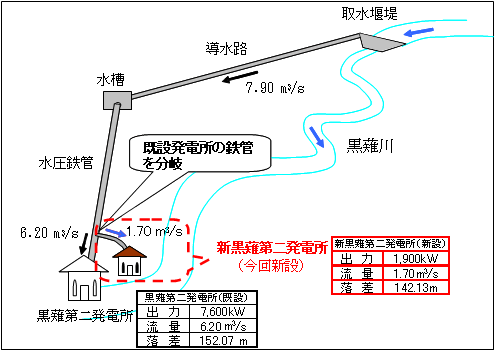

新黒薙第二発電所の建設概要

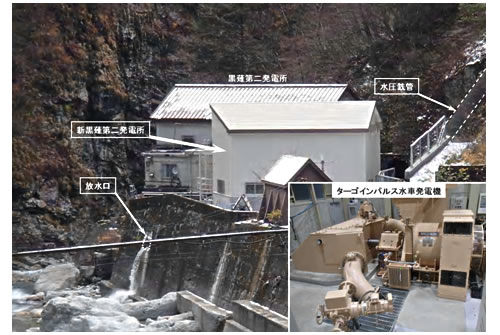

新黒薙第二発電所の建設概要

以 上
