火力発電所における配管肉厚の自主検査結果について
当社では、火力発電所において、配管肉厚の自主検査を順次実施しており、姫路第一発電所6号機、姫路第二発電所4号機、御坊発電所3号機、赤穂発電所2号機および南港発電所3号機において全ての検査を終えました。その結果、新たに姫路第一発電所6号機他で計6箇所の計算必要厚さを下回る箇所を確認し、当該配管の取替を順次進めています。

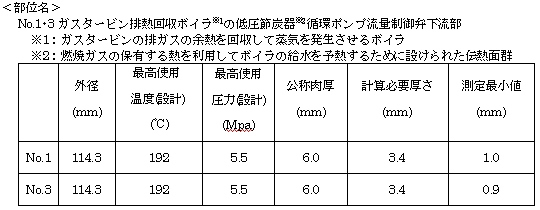

◇姫路第一発電所6号機(別添系統図参照)

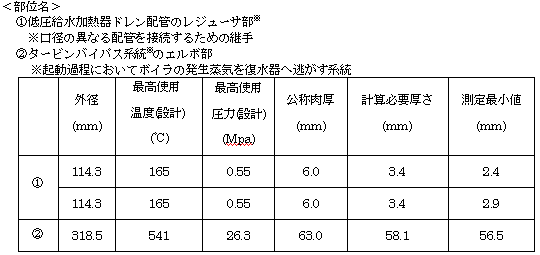

◇姫路第二発電所4号機(別添系統図参照)

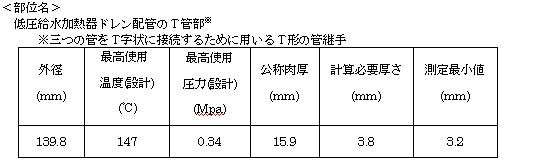

◇南港発電所3号機(別添系統図参照)
以上
