2004年9月22日

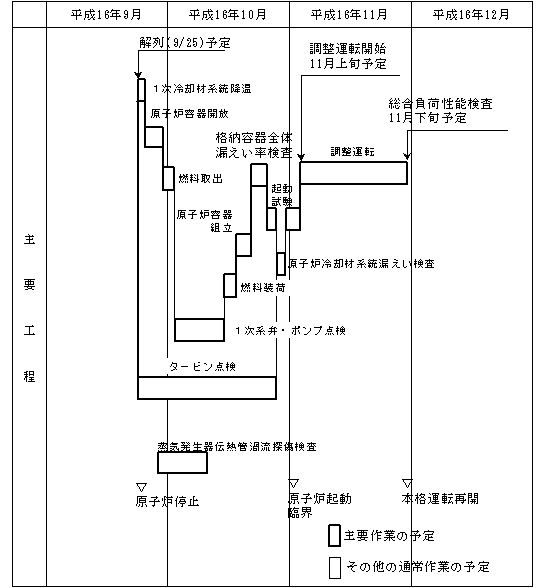

平成16年9月25日から約2ヶ月の予定であり、以下の作業工程にて実施します。
本工程の進捗については、毎月定例の「発電所の運営状況について」にてお知らせします。 なお、美浜発電所3号機「2次系配管破損事故」に鑑み、タービン建屋内での定期検査の準備作業については、解列後に実施することとしています。
