2015年8月26日

高浜発電所3号機の原子炉設置変更許可に係る工事計画変更届出について

 当社は本日、核原料物質、核燃料物質及び原子炉の規制に関する法律に基づき、高浜発電所3号機の原子炉設置変更許可に係る工事計画変更届出を原子力規制委員会に提出しました。

 高浜発電所3、4号機については、原子炉設置変更許可申請書において、重大事故等対処設備他設置工事の竣工時期を「平成27年11月」と記載し、平成27年2月12日に原子炉設置変更許可を受けましたが、平成27年8月5日に提出した高浜発電所3号機の使用前検査申請書において、工事の最終検査である五号検査予定を「平成27年12月」としたことから、高浜発電所3号機の原子炉設置変更許可に係る工事計画の竣工時期を「平成27年12月」に変更するものです。

 なお、高浜発電所4号機については、現在審査中であることから、今後の審査会合等の結果を踏まえ、準備が整い次第、工事計画認可申請の補正書を再提出し、工事計画の認可が得られ次第、速やかに使用前検査申請を行うとともに、原子炉設置変更許可に係る工事計画変更届出を提出いたします。

以 上

<高浜発電所3、4号機の工事計画変更届出の内容>

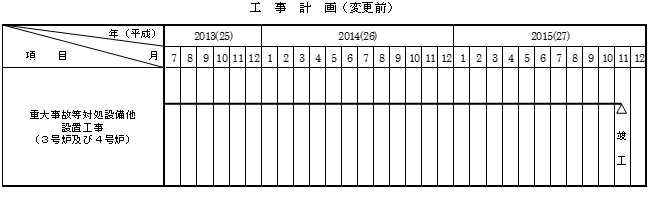

変更前(平成27年2月12日許可時)変更前(平成27年2月12日許可時)

変更後(平成27年8月26日変更届出時)変更後(平成27年8月26日変更届出時)
